CAI sin estrenar, será demolido Destacado

  • La razón: fue construido en zona de ampliación de la Carrera Séptima.
  • Habría detrimento patrimonial por más de $332 millones.
  • No se solicitaron los permisos ante la ANI para su construcción.
  • La obra nunca se recibió por incumplimiento en el contrato.

 La Personería de Bogotá evidenció un detrimento patrimonial que asciende a más de $332 millones por parte del Fondo de Vigilancia y Seguridad, para la construcción de un CAI que, sin estrenarse, tendrá que ser demolido por ampliaciones en la vía donde fue construido.

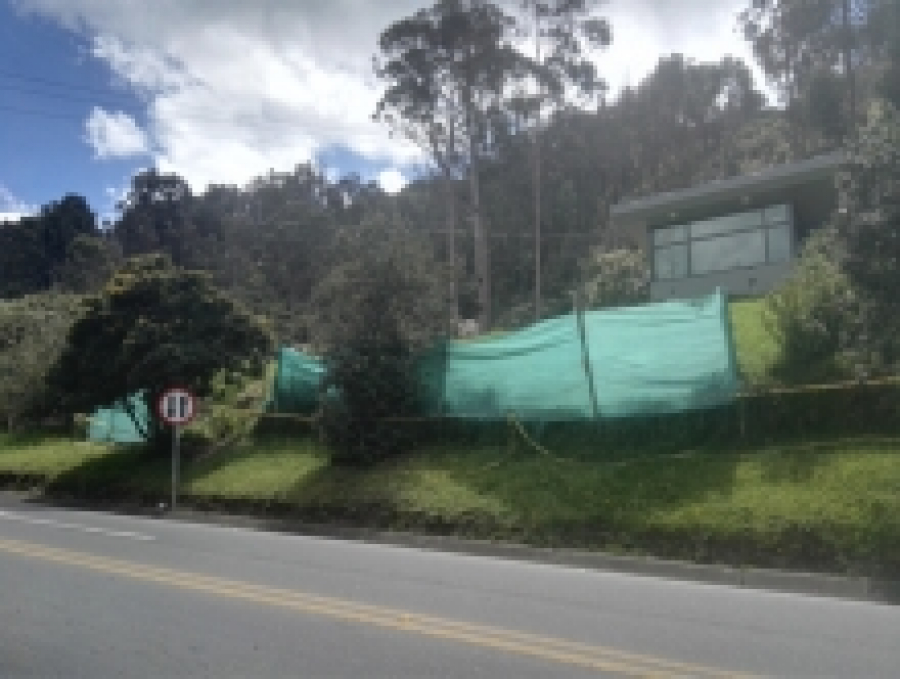

El CAI se encuentra ubicado en el costado oriental de la Carrera 7 con Calle 245. El órgano de control halló irregularidades en la ejecución de la obra, ya que el Fondo de Vigilancia no realizó los estudios previos que exige el proceso contractual para asegurarse de que el predio donde iba a ser construido el CAI, no fuera a afectarse por la ampliación de una vía del mismo sector.

Desde 1994 existe una concesión denominada Devinorte, que incluye la ampliación de los sectores de la Autopista Norte (peaje Los Andes) y la Carrera Séptima desde la Calle 245 hasta La Caro. El proyecto en Fase I, contempla la ampliación de la Carrera Séptima a doble calzada, con una longitud aproximada de 4,8 km.

De acuerdo con lo anterior, el Fondo nunca requirió a la Agencia Nacional de Infraestructura (ANI), quien tiene a su cargo la responsabilidad de otorgar el permiso para el derecho de vía, lo cual constituye falta de planeación, pues desconoció la función administrativa contemplada en la Constitución sobre contratación estatal.

Aun así, el Fondo de Vigilancia y Seguridad, decidió adelantar la construcción y abrió una licitación cuyo ganador fue el Consorcio Construcciones Institucionales, que, además, no entregó el CAI completo.

Inconcluso



El contrato para la construcción del CAI fue adjudicado el 30 de diciembre de 2014. El 21 de septiembre de 2015, el consorcio entrega la obra al Fondo de Vigilancia y Seguridad del Distrito. No obstante, 12 días después la Policía Metropolitana se niega a recibir el CAI, por una serie de irregularidades como:

  • Retraso de 64 días en la entrega.
  • Desprendimiento del manto impermeabilizante de la cubierta.
  • No se diseñaron rampas de acceso vehicular.
  • La vía de acceso peatonal no se encuentra terminada.
  • No cuenta con servicios públicos.
  • No existe medidor de energía ni de agua.
  • No hay vía de acceso para realizar mantenimiento al sistema séptico.
  • La pintura interna general está mal aplicada. Presenta parches y manchas.
  • El marco metálico de la ventana blindada principal y los pisavidrios, están mal instalado.
  • El mesón en granito pulido, presenta desniveles y malos acabados.
  • El vidrio blindado de la puerta principal, presenta una fisura.

Adicionalmente, se evidenció que el lote no cuenta con redes de acueducto ni de alcantarillado, por lo que se hacía necesaria la construcción de pozos sépticos y tanques de almacenamiento de agua, aspecto que no se tuvo en cuenta.

Por todas estas irregularidades, la Personería inició una actuación disciplinaria para determinar los presuntos responsables.

Modificado por última vez en Jue, 20 de Jun de 2019
